云南锥形旗杆安装步骤:专业施工确保稳固安全
以下是锥形旗杆的专业安装步骤及关键技术要点,确保稳固性与安全性符合GB 50693-2011《旗杆工程技术规范》要求:
一、前期准备
基础勘察
地质检测:采用动力触探仪(N值≥15),确保地基承载力≥100kPa
地下管线排查:使用管线探测仪(精度±0.2m),避开1.5m范围内管线
材料验收
旗杆材质:6063-T6铝合金(壁厚≥5mm)或304不锈钢(含Mo≥2%)
配件检查:
滑轮组:铜镍合金轴承(转速≥3000rpm)
钢丝绳:7×19不锈钢绳(破断强度≥3.2吨)
二、混凝土基础施工
放线定位→开挖→钢筋笼安装→预埋件定位→浇筑养护
参数标准:
基础尺寸:深度=旗杆高度×1/8(ZUI低1.5m)
钢筋配置:Φ12@150mm双向网格,保护层≥50mm
混凝土等级:C30(掺入0.8%减水剂)
预埋件安装:
法兰盘水平度偏差≤1‰(使用激光水准仪校准)
预埋螺栓外露长度=螺母厚度+10mm
三、旗杆组装
1. 分段吊装(适用于高度>12m旗杆)
吊点设置:距顶端1/3处加装专用吊具(防变形)
对接精度:
同心度偏差≤2mm/m
焊缝等级:二级(UT探伤抽查20%)
2. 锥度调节
顶部直径=底部直径×0.7(如底部Φ168mm→顶部Φ118mm)
使用锥度仪检测(允许偏差±0.5°)
四、抗风系统安装
阻尼装置
顶部安装谐波减震器(减震效率≥60%)
防风拉索(适用于高度≥15m)
角度:与地面呈45°±5°
预紧力:钢丝绳破断强度的15%(用张力计校准)

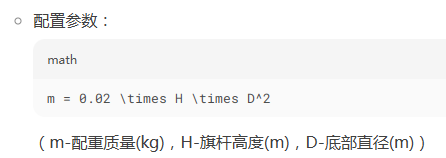

五、电气系统集成(电动旗杆)

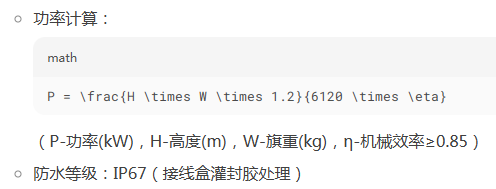

电机安装
控制系统
国歌同步升降:时间误差≤0.5秒(GPS校时模块)
过载保护:电流阈值设定为额定值120%
六、验收测试
静载测试

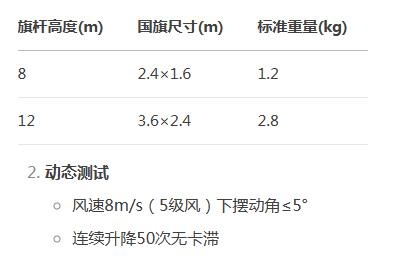

悬挂1.5倍标准旗重(国旗尺寸见下表)持荷24小时
垂直度变化≤1‰H
七、安全防护
防雷系统
接地电阻≤4Ω(镀铜钢棒L=2.5m)
接闪杆高度=旗杆顶端+0.6m
维护通道
检修平台设置(高度>6m时每6m设一处)
攀爬装置:304不锈钢防滑踏步(间距300mm)
特殊环境应对:
沿海地区:热喷锌处理(厚度≥80μm)+氟碳喷涂
高寒地区:预埋件深度增加至冻土层下0.5m
通过规范施工,锥形旗杆可抗12级台风(风压0.85kN/㎡),使用寿命≥30年。重点控制基础沉降量(竣工后3个月监测,沉降≤2mm)与钢丝绳磨损(每年更换润滑脂)。
